2026年4月20日,延安熱電二期項目圓滿完成閉式冷卻水系統管道沖洗工作,為后續機組全系統投運創造了有利條件。

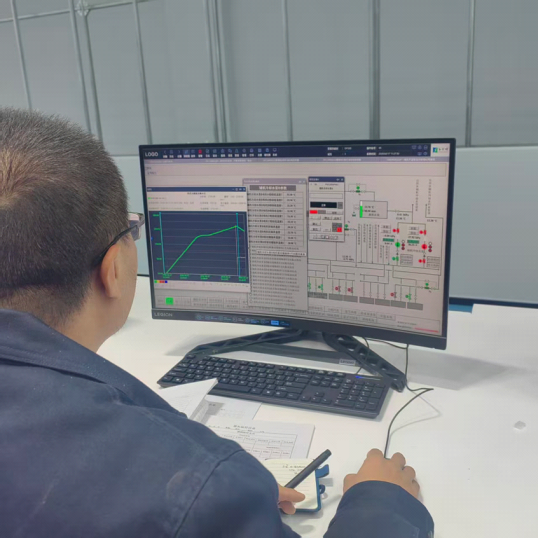

4月18日上午11時16分,隨著現場指揮一聲令下,閉式冷卻水泵啟動,管道沖洗工作拉開序幕。作業過程中,運行人員嚴格執行“兩票三制”,密切監測泵組振動、軸承溫度、出口壓力等關鍵參數,通過DCS系統精準調控沖洗流量,確保沖洗工作安全有序推進。
本次沖洗采用分段式、大流量優化方案,通過臨時短接搭建循環回路,對系統內各冷卻器支管、母管進行“地毯式”全面清理,確保無沖洗死角。沖洗期間,運行人員重點緊盯水箱水位變化,定時在排水口取樣觀察化驗水質,實時掌握沖洗效果。
經過連續置換排放,管道出水水質由初期渾濁的黃褐色,逐步轉變為澄清透明狀態。4月20日17時,經專業化驗,沖洗后水質各項指標均達到機組運行標準。
閉式水系統管道沖洗,徹底清除管內雜質、焊渣等雜物,檢驗了系統嚴密性與泵組出力,保障冷卻水源潔凈穩定,筑牢了設備安全防線,為機組整套啟動夯實了基礎。
