6月5日,信豐能源2×1000MW機組工程2號機組中壓缸順利吊裝就位,標志著汽輪機本體安裝取得又一關鍵節點進展,為后續高壓缸、低壓缸連續吊裝及整體通流間隙調整奠定了堅實基礎。

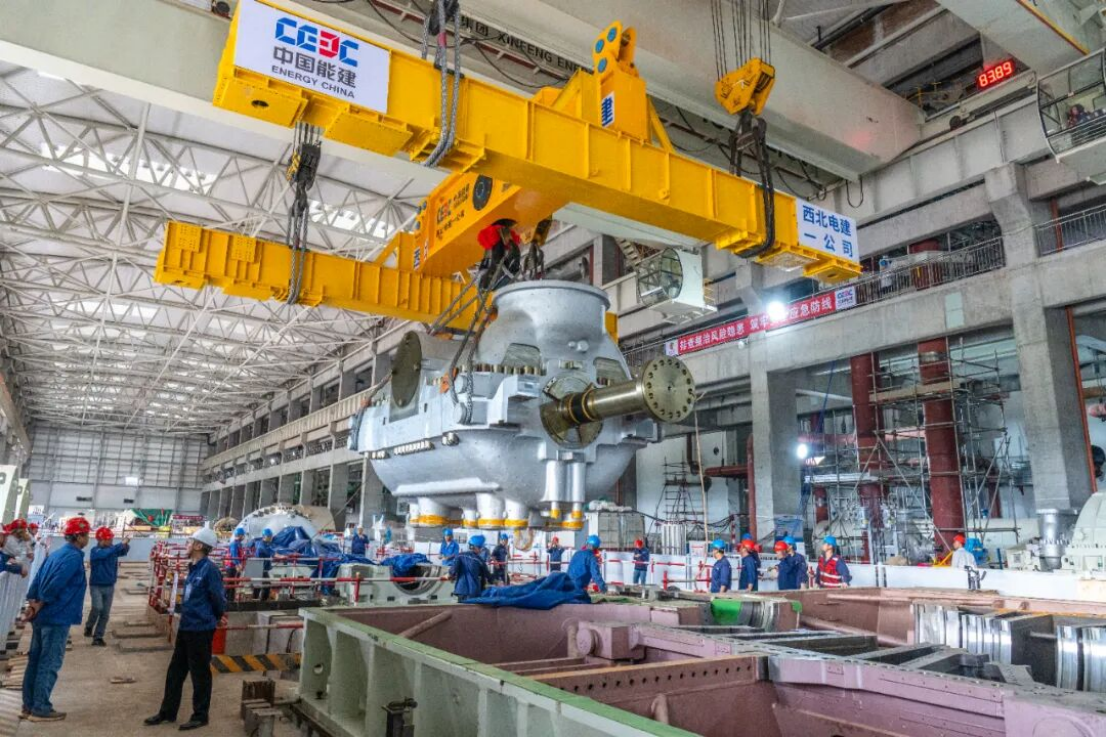

中壓缸是汽輪發電機組核心熱力模塊之一,承擔再熱蒸汽能量轉換任務,其安裝精度直接決定機組熱效率與長期安全運行水平。本次吊裝的2號機組中壓缸采用雙層缸、雙分流反動式通流設計,水平切向進汽,整體重量約310噸,具有結構精密、重量大、就位精度要求高等特點。為確保吊裝安全高效,信豐能源嚴格執行專項方案審批、起重設備檢驗、作業環境排查、安全技術交底等前置管控流程。吊裝過程中,各級管理人員全程旁站監護,施工人員嚴格按照分工履職,對雙行車、專用吊具及同步控制系統進行全面檢查和載荷試驗,細致清理中壓缸缸體結合面及關鍵部位雜質;雙行車同步起吊,平穩完成起升、空中平移、角度調整、精準落位等系列動作,最終中壓缸一次精準就位于汽機基座,螺栓孔對位零誤差。
此前,2號機組超高壓缸已順利吊裝就位,本次中壓缸吊裝完成后,高壓缸、低壓缸將按既定計劃依次吊裝。下一步,信豐能源將錨定年內“雙投”目標,從嚴從細抓好安全及質量管控,穩步推進各項施工任務,全力以赴推動工程高質量建設。
