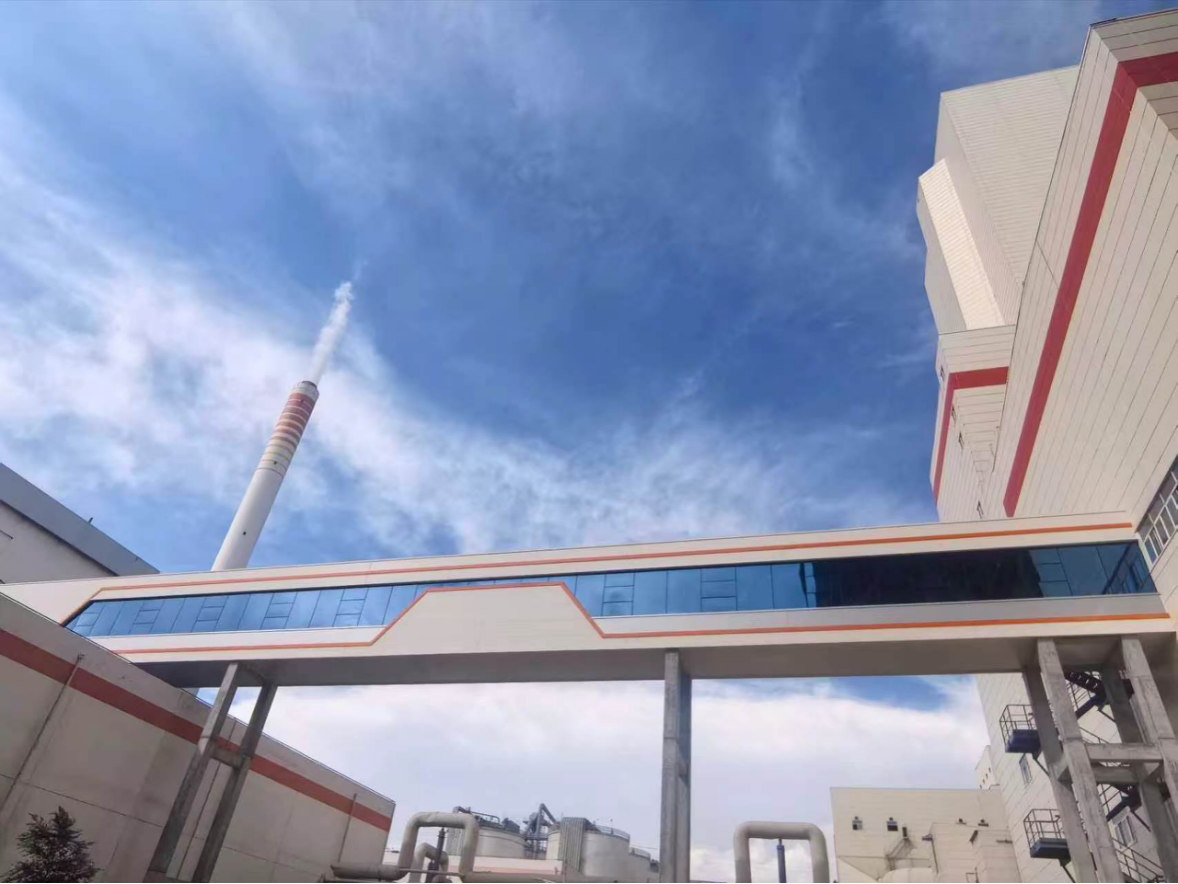

近日,清水川能源年度重點項目一、二期運轉層連廊順利通過竣工驗收。連廊總建筑面積420平方米,層高3.6米,寬3米,全長140.5米,采用鋼桁架結構,為廠區搭建起一條安全穩固的空中通道。

項目自2025年9月正式開工建設,歷經近10個月,成功連接一期與二期汽機平臺,實現兩大生產區域互聯。施工期間,項目面臨高空作業、交叉施工、生產與施工同步推進等多重挑戰,且連廊沿線周邊建筑物較多,高空焊接、吊裝等關鍵工序作業空間受限,施工難度顯著增加。對此,公司始終以“保安全、控質量、抓進度”為主線,細化專項施工方案,科學統籌施工時序,反復推演流程,嚴控工序細節,累計投入高空作業設備臺班230余個,最終按期達成竣工目標。
連廊的建成投用,徹底改變了此前跨區域協同作業受制于道路阻隔、繞行耗時費力的局面。如今,人員巡檢、物料轉運實現“直線直達”,跨區域往返時間與轉運成本顯著降低。生產調度更加靈活,設備運維響應更加迅捷,日常管理更加高效——這條空中走廊,為廠區一體化運營打通了“毛細血管”,注入了實實在在的通行便利。
連廊項目順利落地,補齊了廠區跨區域通行短板,是公司持續優化生產硬件配套的重要成果。下一步,公司將不斷完善廠區基礎設施,深化精細管理舉措,為機組安全穩定運行和運營效能提升積蓄更強動能。
