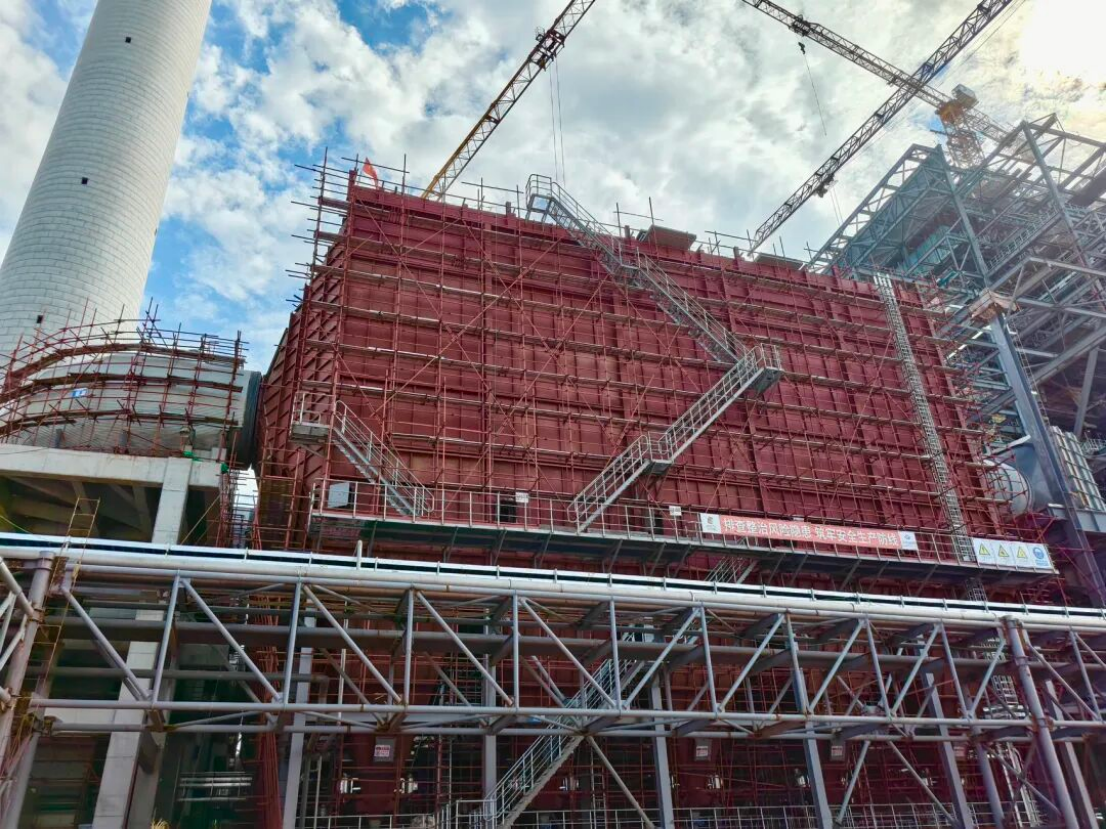

8月21日,陜投信豐能源2×1000MW機組工程1號電除塵灰斗免伴熱項目施工告捷,20天內完成60個灰斗施工,順利實現電除塵安裝節點目標。

灰斗免伴熱技術是提升電除塵運行穩定性和節能降耗能力的重要舉措,為機組超低排放、長周期穩定運行提供堅實保障。針對項目交叉作業面廣、施工工序繁雜、工期緊湊等諸多挑戰,信豐能源優化施工組織方式,高效搶抓施工窗口期,實行晝夜錯峰施工模式。白天集中推進電除塵安裝焊接、保溫敷設等主體作業,夜間依托環境溫濕度穩定、作業干擾少的有利條件,專項開展灰斗噴砂除銹、底漆及陶瓷涂層涂裝等精細工序。同時,專業班組嚴格落實全過程質量管控與驗收制度,每日凌晨對夜間施工成果集中驗收,嚴控噴砂完工后4小時底漆涂刷黃金時段,有效規避基材返銹風險。施工中,全程對標技術標準,確保鋼壁板噴砂清潔度、粗糙度及納米陶瓷涂層厚度、覆蓋范圍等關鍵指標全部達標,保障施工工藝規范、作業質量可控。
下一步,信豐能源將全面復盤1號電除塵施工經驗,優化完善安全質量管理體系,細化施工及質檢管控標準,穩步推進2號電除塵灰斗免伴熱項目建設,確保兩臺機組按期高質量投運。
