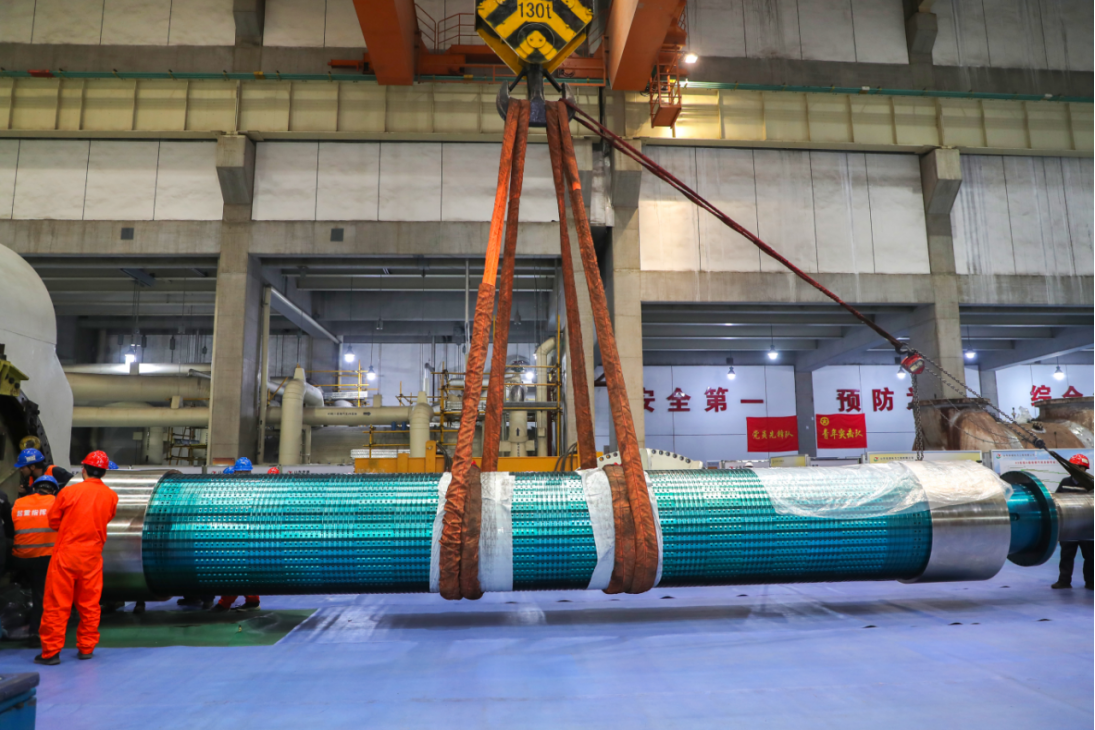

10月8日11時30分,重達105噸的發電機轉子精準、平穩穿裝到位,標志著清水川能源#3機組投產以來首次A級檢修正式進入收官沖刺階段,為后續機組高質量復運筑牢了基礎。

發電機轉子穿裝是本次A級檢修技術難度最大、安全風險最高、工藝標準最嚴的關鍵工序,對施工組織、工藝把控、現場管控均提出極高要求。為高標準、零風險完成此次轉子穿裝作業,該公司高度重視,統籌部署,提前開展作業風險辨識與專項評估,精細編制專項施工方案,完善“四措兩案”,層層壓實各級安全生產與檢修質量責任,全方位筑牢作業安全、質量制度防線。
本次作業期間,該公司領導全程現場督導,嚴格規范作業安全,確保工藝質量。作業前期,汽化、電氣專業嚴格落實標準化作業要求,組織全體參與人員開展全覆蓋、針對性安全技術交底,明確作業流程、工藝參數、質量標準及風險防控要點。同時,管理人員、安全監督人員全程旁站監護,對行車設備、吊裝吊具、專用支撐裝置等開展逐項細致校驗,徹底清零各類隱患,確保前期籌備工作萬無一失。
作業過程中,工作人員實時動態微調轉子水平度、中心同軸度,精準監測定轉子間隙,持續優化軸頸支架、滑塊受力狀態,全程嚴防設備刮擦碰摩風險,實現作業全過程安全可控、質量可控。全體參戰人員凝心聚力、攻堅克難、連續奮戰,歷經數小時精準作業,成功將105噸重的發電機轉子平穩順滑穿入定子膛,精準落位至預定軸承位置,圓滿實現穿轉子作業一次成功。
此次發電機轉子穿裝工作的圓滿完成,是該公司#3機組A級檢修的重大里程碑成果。下一步,該公司將緊盯大修既定目標和剩余工期任務,持續嚴守安全生產底線,嚴把檢修工藝關、質量驗收關,高效推進后續各項檢修作業,全力保障機組順利調試并網,為機組長期安全、穩定、高效運行筑牢根基。
