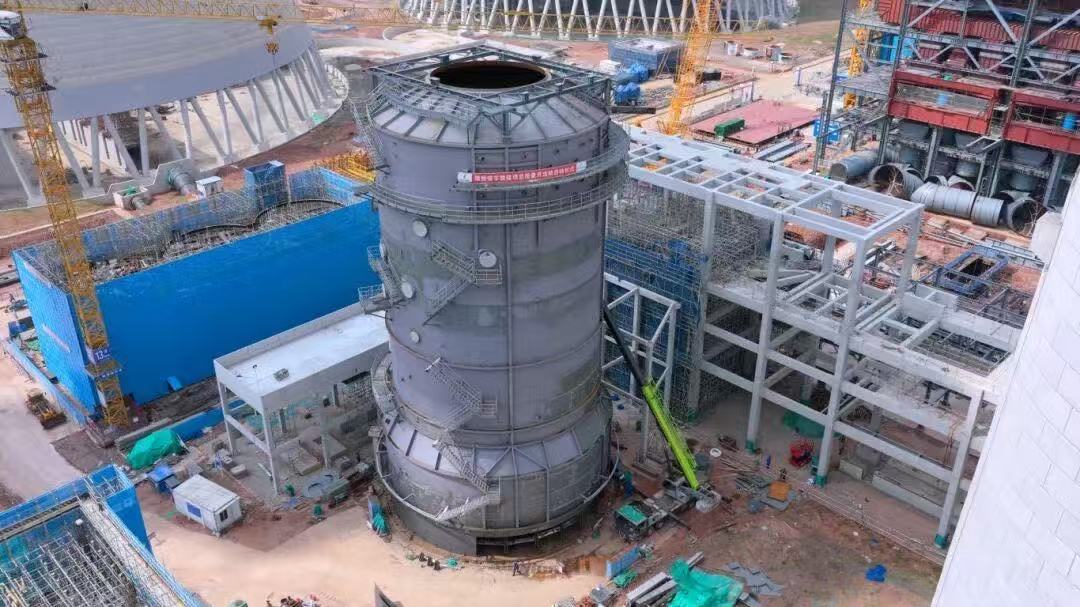

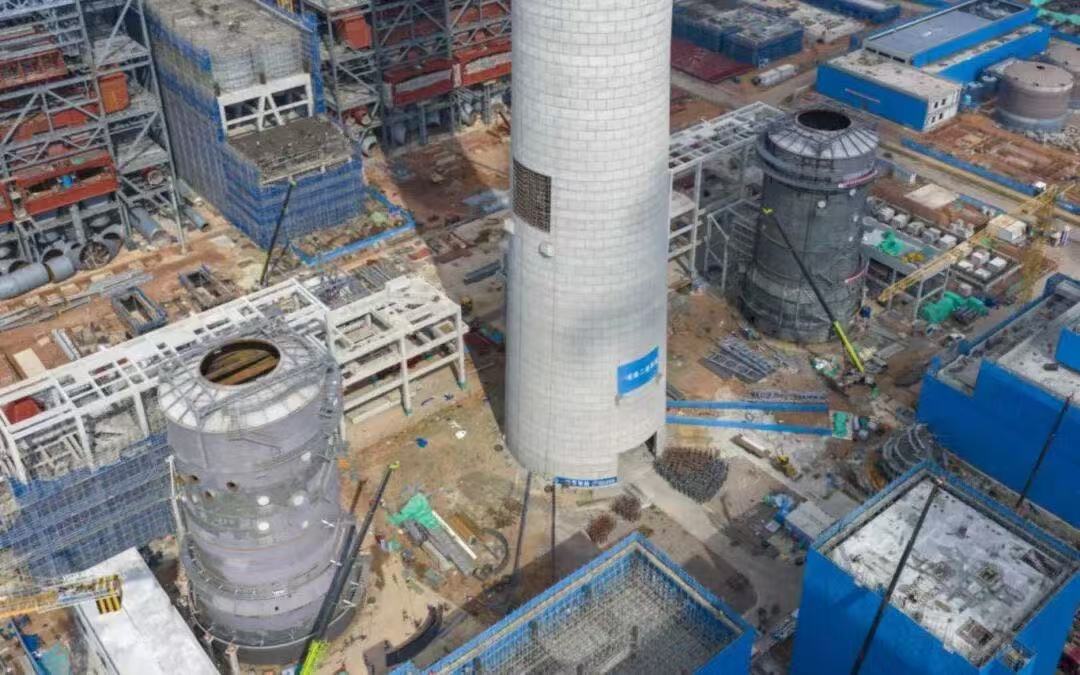

10月17日上午,陜投信豐能源2×1000MW機組工程2號機組脫硫吸收塔殼體拼裝圓滿完成,較節點計劃提前3天。這是繼9月20日1號機組脫硫吸收塔封頂后,完成的又一關鍵節點,使脫硫吸收塔“雙封頂”目標達成。

吸收塔施工全程采用倒裝法工藝,流程嚴謹高效——先完成頂蓋制作,從頂蓋下一層壁板開始,通過精密液壓裝置逐層頂升,每焊接完一層壁板,同步安裝該層外部樓梯平臺、外部管口人孔及內部大梁。經專業測量,吸收塔垂直度與直徑偏差均控制在設計范圍內,工程實體質量扎實可靠。環保性能上,項目脫硫吸收塔采用高效脫硫除塵一體化設計,塔內增設旋流式氣液傳質構件,搭配三層屋脊式加一級管式除霧器。設計工況下,脫硫系統SO?排放濃度≤20mg/m3,遠優于國家35mg/m3的超低排放標準。

施工期間,建設現場堅持強化極端天氣應急管理,嚴格監督特殊天氣作業安全,加強全過程安全與質量驗收。先后克服多場臺風、短時強降雨、持續高溫等不利因素,在保障施工進度與實體質量的同時,實現了“零事故”施工目標。
下一步,信豐能源將緊抓當?shù)厍锒旧儆甑挠欣┕r機,全面推進吸收塔內部精益化作業:細致排查每處焊接點,完成打磨噴砂與內部防腐施工,有序安裝除霧器及氣液傳質構件。預計今年春節前,兩座脫硫吸收塔將實現功能完備,為機組按期投運筑牢環保防線。
