您的位置: 首頁 > 新聞資訊 > 基層動態 > 商洛發電二期工程3號機組首次滿負荷試運行成功
商洛發電二期工程3號機組首次滿負荷試運行成功
發布時間:2026-07-31 作者:商洛發電 馮學鵬、高 馳
 商洛發電 馮學鵬、高 馳 2026-07-31

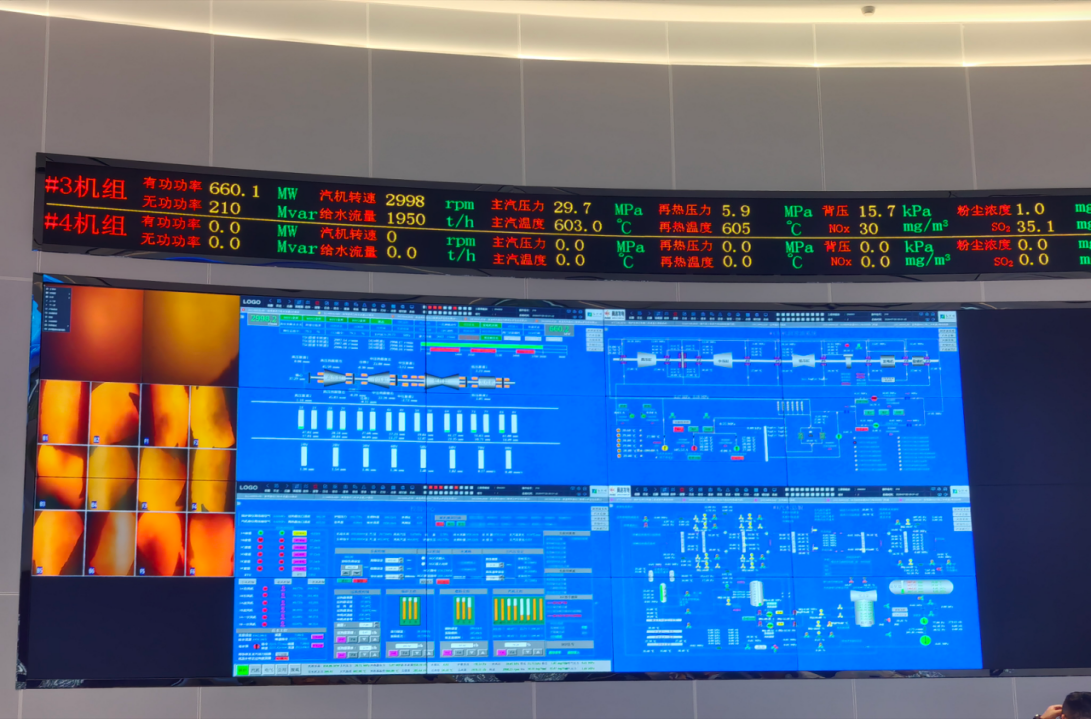

7月29日零時,商洛發電二期工程3號機組順利升至660MW額定負荷,圓滿完成100%工況驗證試驗,主機及輔機各項運行參數全部達標、運行狀態穩定,標志著該機組已正式具備滿負荷運行能力。



為保障機組整套啟動階段各項試驗高效推進,項目團隊提前統籌謀劃,圍繞試驗全流程多次開展方案論證、桌面推演與風險辨識,逐項落實安全管控措施與應急準備工作,確保各環節銜接無縫、運轉順暢。

自7月24日并網以來,3號機組嚴格按照試運計劃有序推進各項工作,先后完成50%、75%階段性帶負荷試運,以及高低加沖洗、PSS試驗、CCS投入、燃燒調整、干濕態轉換、廠用電自動切換、安全門校驗、50%及75%工況進相等多項關鍵調試項目,所有試驗均一次成功。

7月28日,項目全體參戰人員連續作戰,在500—520MW負荷區間完成安全門校驗和吹灰系統調試,隨后在530MW穩定工況下依次開展真空嚴密性試驗、發電機漏氫量測試及勵磁系統參數測試,所有測試數據全部符合設計規范要求。29日零時,機組負荷成功提升至660MW額定值,同步完成補氣閥投入和系統嚴密性試驗,再次實現一次調試成功。至此,該機組已覆蓋從20%深度調峰到100%全負荷的多個關鍵工況,為后續開展涉網特性分析和參數建模提供了堅實的數據支撐。

下一步,商洛發電二期項目團隊將緊盯節點目標,有序推進一次調頻試驗、汽輪機調速系統參數建模、CCS參數優化、RB試驗、AGC及AVC試驗、甩負荷試驗等剩余調試項目,確保機組按期高質量進入168小時滿負荷試運行階段,力爭早日投產發電,為區域電力可靠保供注入新動力。
